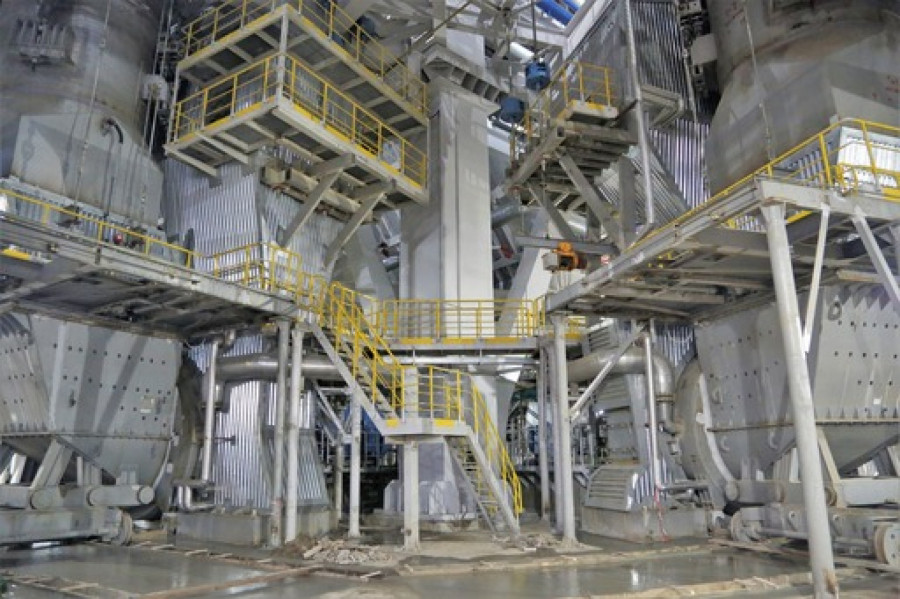

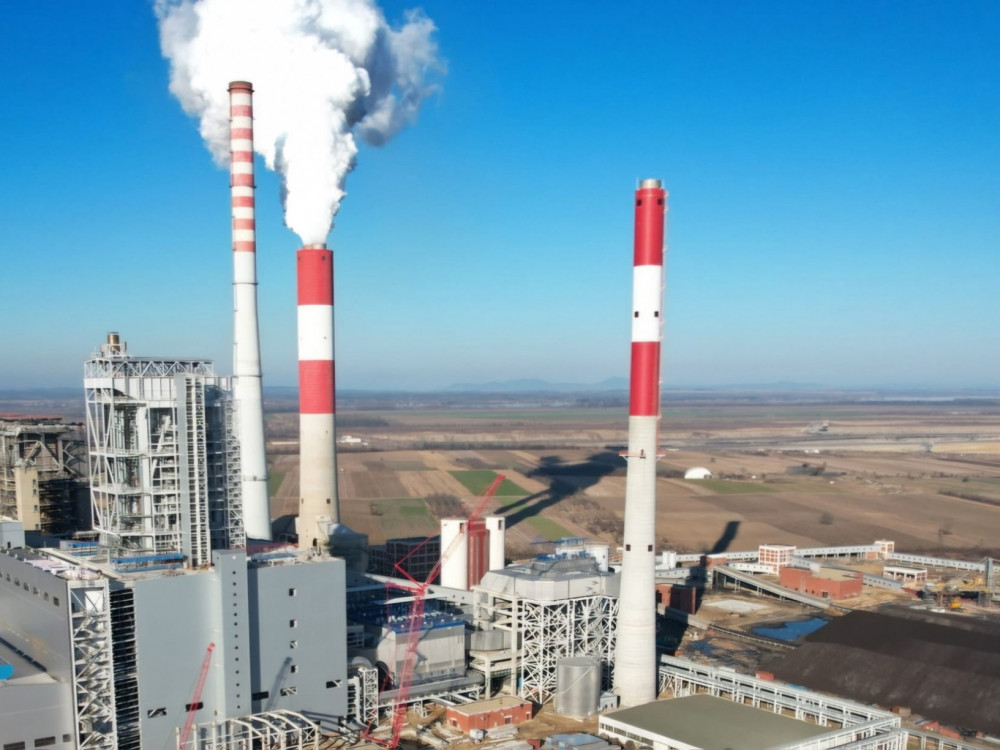

Posle više od tri decenije, srpski energetski sistem mogao bi ove zime biti jači za novi termoblok, s obzirom na to da je prethodni pušten u rad 1991. godine. Kao i termoblok iz 1991. i novoizgrađeni se nalazi u Kostolcu, a prema najavama Ministarstva rudarstva i energetike biće pušten u rad i pre grejne sezone. Reč je o termobloku B3.
Međutim, puštanje u rad ovog termobloka uveliko kasno, s obzirom na to da je trebalo da bude izgrađen najpre 2020. godine, a potom je dat novi rok - kraj 2022. Zanimljivo je da je njegovu izgradnju ispratilo čak troje ministara.
Naime, kineska kompanija China Machinery Engineering Corporation (CMEC) počela je izgradnju termobloka B3 u Kostolcu u novembru 2017. godine kada je ministar rudarstva i energetike bio Aleksandar Antić. Tada je najavljeno da će kineska kompanija završiti ovaj posao tokom 2020.
Opširnije
Potrošnja struje u Srbiji obara rekord zbog vrućine
RHMZ izdao upozorenje na ekstremno visoke temperature u celoj Srbiji, u EPS-u uveravaju da proizvodnja električne energije funkcioniše sigurno i stabilno
12.07.2024
Profit EPS-a 240 miliona evra: Manja potrošnja omogućila prodaju na berzi
Finansijski izveštaj Elektroprivrede Srbije AD za prvi kvartal ove godine pokazao je da je ova kompanija ostvarila profit od 28,3 milijarde dinara, što je blizu 240 miliona evra.
31.05.2024
Srbija ulaže 450 miliona evra za otvaranje novih kopova uglja
Ukupne investicije u novu rudarsku opremu u Elektroprivredi Srbije trenutno iznose više od 450 miliona evra.
28.05.2024
Skupi OIE projekti teraju na zaduživanje: Novih 100 miliona evra za EPS
Italijanski fond Cassa Depositi e Prestiti odobrio je EPS-u kredit od 100 miliona evra.
03.06.2024
Kakva će tačno biti uloga Japanaca u izgradnji RHE 'Bistrica'
Nedavno je objavljeno da je Japanska agencija za međunarodnu saradnju (JICA) formalizovala odluku o učešću u izgradnji Reverzibilne hidroelektrane "Bistrica".
28.05.2024
Ko u Evropi ima jeftiniju struju i gas od Srbije?
Povećanja cena struje i gasa oduzela su prošle godine Srbiji titulu zemlje sa najjeftinijim energentima u Evropi, a to su pokazali najnoviji podaci Eurostata.
13.05.2024
Kako posao nije bio završen tokom 2020. godine, tadašnja ministarka Zorana Mihajlović obišla je radove na izgradnji bloka B3 i javno poručila izvođaču da mora stati u red uspešnih kineskih kompanija koje posluju u Srbiji i da završi izgradnju tog bloka u što kraćem roku. Mihajlović je tada primetila i da na gradilištu ima više građevinskih dozvola nego radova, da nedostaju radnici, inženjeri, ali i mnogo više efikasnosti. Međutim, iz kineske kompanije su tada za kašnjenje radova optužili ograničenja nastala zbog virusa korona, pa je dat novi rok - kraj 2022. Blok B3 ni tada nije pušten u rad.
Aktuelna ministarka rudarstva i energetike Dubravka Đedović Handanović izjavila je nedavno da su fizički radovi na bloku B3 završeni i najavila da će uskoro početi funkcionalne probe kako bi se sprovela garancijska ispitivanja. Prema njenim rečima, to je preduslov da novi proizvodni kapacitet bude predat Elektroprivredi Srbije (EPS), kao i da je još od ranije dogovor sa kineskom kompanijom da to bude pre početka grejne sezone.
Tako je novi rok za puštanje u rad termobloka B3 jesen 2024.
Zašto je kasnila izgradnja
Prvo kašnjenje, iz 2020. godine, kineski izvođač objasnio je ograničenjima koja su nastala zbog pandemije virusa korona.
O razlozima drugog kašnjenja, iz 2022. godine, nije se javno govorilo, pa smo pitali Ministarstvo rudarstva i energetike koji su razlozi kašnjenja izgradnje termobloka B3, a odgovor sledi u nastavku:
"U pitanju je veliki i složen objekat sa najsavremenijom tehnologijom kako proizvodnje, tako i bezbednosti i zaštite životne sredine, koji je građen u vreme pandemije virusa korona i sukoba na istoku Evrope."
Iz odgovora Ministarstva može se zaključiti da je za drugo kašnjenje krivac bio rat u Ukrajini, tačnije energetska kriza i inflacija koju je rat prouzrokovao.
Interesovalo nas je i da li kineska kompanija plaća određene penale zbog kašnjenja ovog projekta, ali odgovor na ovo pitanje od Ministarstva nismo dobili. Pretpostavlja se da kineska kompanija zbog četvorogodišnjeg kašnjenja nije kažnjena.
O projektu termoblok B3
Iz Ministarstva su za Bloomberg Adriju rekli da se očekuje da novi blok B3 u Kostolcu bude na raspolaganju EPS-u pre početka grejne sezone. Dodali su da prethodno treba da se obave funkcionalne probe i garancijska ispitivanja.
Snaga novog pogona je 350 megavata, očekivana godišnja proizvodnja oko 2,6 milijardi kilovat-sati, a vrednost investicije 613 miliona dolara.
Ukupno 85 odsto novca za finansiranje projekta obezbeđeno je iz dugoročnih kredita kineske Exim banke, dok je 15 odsto sredstava obezbedio EPS.
Iz Ministarstvu ističu da će novi blok dugoročno obezbediti dodatnu energetsku sigurnost našeg elektroenergetskog sistema.
Naime, blok B3 u Kostolcu trebalo bi, prema nacrtu "Strategije razvoja energetike Srbije do 2040. sa projekcijom do 2050. godine", da bude poslednji izgrađeni termoblok.
Nedavno je počela javna rasprava o ovom nacrtu čiji je plan da se poveća udeo obnovljivih izvora energije i energetska efikasnost, ali uz očuvanje energetske bezbednosti. Pored toga, plan je da blok B3 u Kostolcu bude poslednji termokapacitet koji će ući u mrežu i da se ne grade novi. Cilj vlade je i da se mazut i ugalj iz grejanja izbace do 2040. i poboljša sigurnost dotoka nafte i gasa. U Strategiji se prvi put pominje razvoj kapaciteta na vodonik i nuklearnu energiju.
Ako se vlada bude držala ovog plana, planirani radni vek bloka B3 u Kostolcu je 15 godina, dok pojedini blokovi u srpskom energetskom sistemu rade više od 50 godina i nisu ugašeni upravo zbog prevelike potrebe za energijom. Upravo zbog toga postoji mogućnost da će blok B3 ostati na mreži i duže od 2040.
Izgradnja termobloka B3 izazvala je zabrinutost među ekološkim organizacijama zbog potencijalnog negativnog uticaja na životnu sredinu. Ekološke grupe ističu da novi termoblok može povećati emisiju štetnih gasova i čestica, što može negativno uticati na kvalitet vazduha i zdravlje stanovništva u okolini. Takođe, zabrinuti su zbog nastavka oslanjanja na fosilna goriva umesto prelaska na obnovljive izvore energije.
U novu zimu energetski sistem ulazi mnogo spremniji
Uz novih 350 megavata iz bloka B3, mreža će ove zime biti dodatno ojačana zahvaljujući remontima u termoelektranama i hidroelektranama.
Iz Ministarstva su naveli da su dosad završeni redovni godišnji radovi na više blokova termoelektrana, od kojih su najznačajniji B1 i B2 u Termoelektrani "Nikola Tesla" (TENT) u Obrenovcu. Posle remonta, na mreži je i blok A6 u istoj termoelektrani, dok će početkom avgusta biti završen kapitalni remont bloka A1 u Kostolcu, a pre početka grejne sezone i kapitalni remonti TENT A2 i blok B1 u Kostolcu.
Što se tiče hidrosektora, najznačajnija investicija je revitalizacija RHE "Bajina Bašta" koju je započeta posle 42 godine rada. U skladu sa planom, do sada su završeni, između ostalog, remonti agregata na hidroelektranama "Bistrica" i "Kokin Brod", a u toku su radovi na četiri hidroagregata.
Još nije odlučeno da li se najstariji blokovi - TENT A1 i A2 - gase
Dugo se govori o gašenju najstarijih blokova u srpskom energetskom sistemu - bloku A1 i A2 u termoelektrani u Obrenovcu. Još nije doneta konačna odluka da li će oni biti ugašeni, čak se najavljuju određeni remonti i iz godine u godinu im se produžava radni vek. Ovi blokovi stari su više od 50 godina.
Iz Ministarstva kažu da u sladu sa dokumentima Vlade Srbije "Polazne osnove plana razvoja energetske infrastrukture do 2028. godine sa projekcijama do 2030. godine" i nacrtom "Strategije razvoja energetike Srbije do 2040. godine sa projekcijama do 2050. godine", za blokove A1 i A2 u TENT predviđena je primena mera, odnosno usaglašavanje njihovih emisija zagađujućih materija sa propisanim zahtevima.
Dodaju da EPS svoje planove usklađuje sa državnim strateškim dokumentima, koji između ostalog definišu i ciljeve za smanjenje emisija sa efektom staklene bašte za svaki sektor.
Ističu da će status ovih blokova biti definisan Akcionim planom koji sledi nakon izrade Plana dekarbonizacije, na čijoj se pripremi radi u okviru procesa transformacije kompanije.
